- 청평 신축 아파텔 발주 수량.
- 케이스먼트 상하 세트 - 2 M2 C ( 투모터투체인 ) , CPU 원터치 타입.
- 복층이 있는 A Type과 복층이 없는 B Type 좌우 구조.
- 복도층으로 연결된 3개동 세대 설치할 총 개폐기 수량.
청평
|
A 타입
|
복도
|
B타입
|
총 수량
(/set) |
|||
규격 /mm
|
Q'TY /set
|
규격 /mm
|
Q'TY /set
|
규격 /mm
|
Q'TY /set
|
||
9층 ( 복층 )
|
960
|
2
|
1180
|
2
|
630
|
2
|
6
|
8층
|
|
|
1180
|
2
|
810
|
4
|
6
|
7층 ( 복층 )
|
960
|
2
|
1180
|
2
|
810
|
4
|
8
|
6층
|
|
|
1180
|
2
|
810
|
4
|
6
|
5층 ( 복층 )
|
960
|
2
|
1180
|
2
|
810
|
4
|
8
|
4층
|
|
|
1180
|
2
|
810
|
4
|
6
|
3층 ( 복층 )
|
960
|
2
|
1180
|
2
|
810
|
4
|
8
|
합계 (/set)
|
8
|
14
|
26
|
48
|

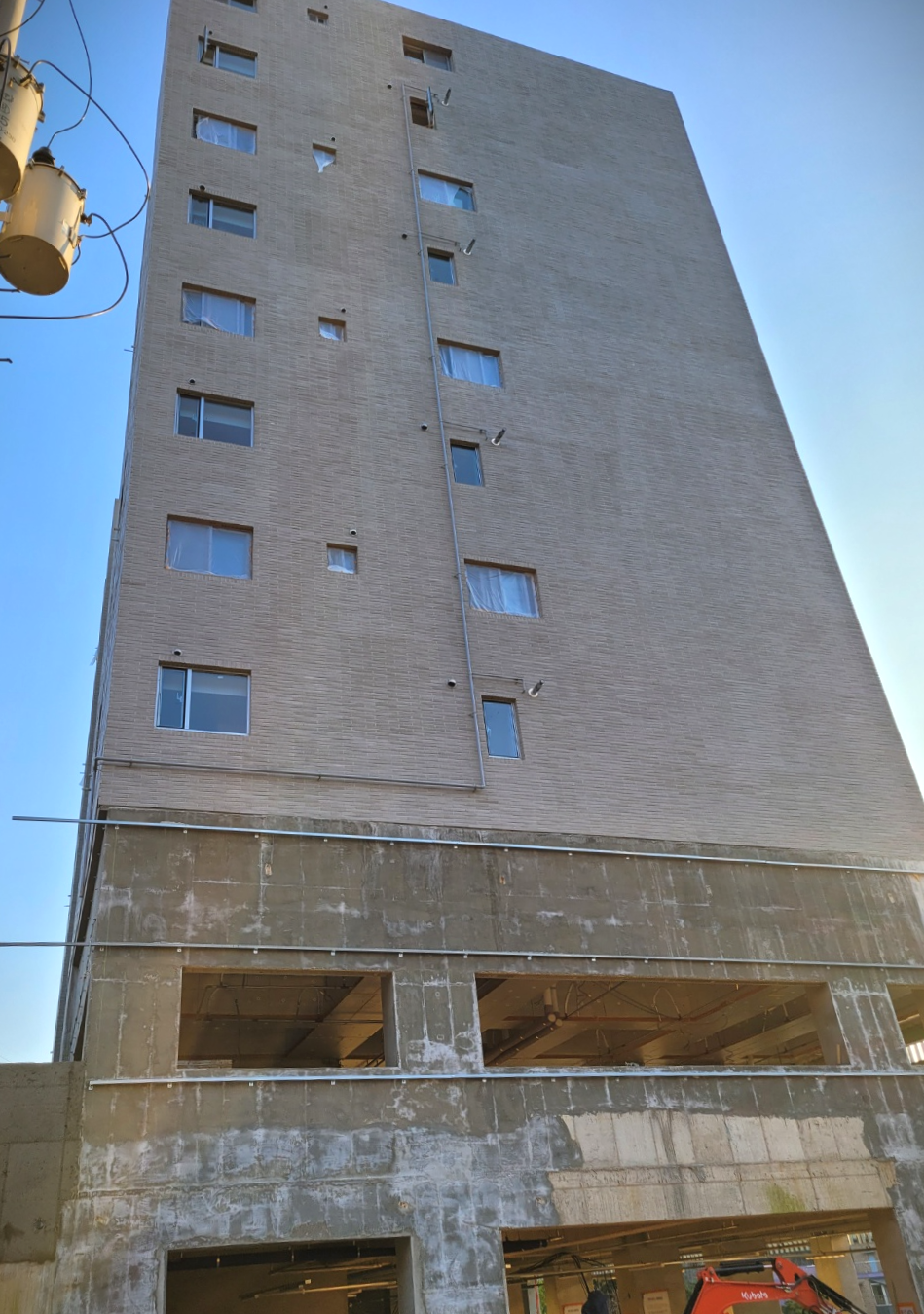

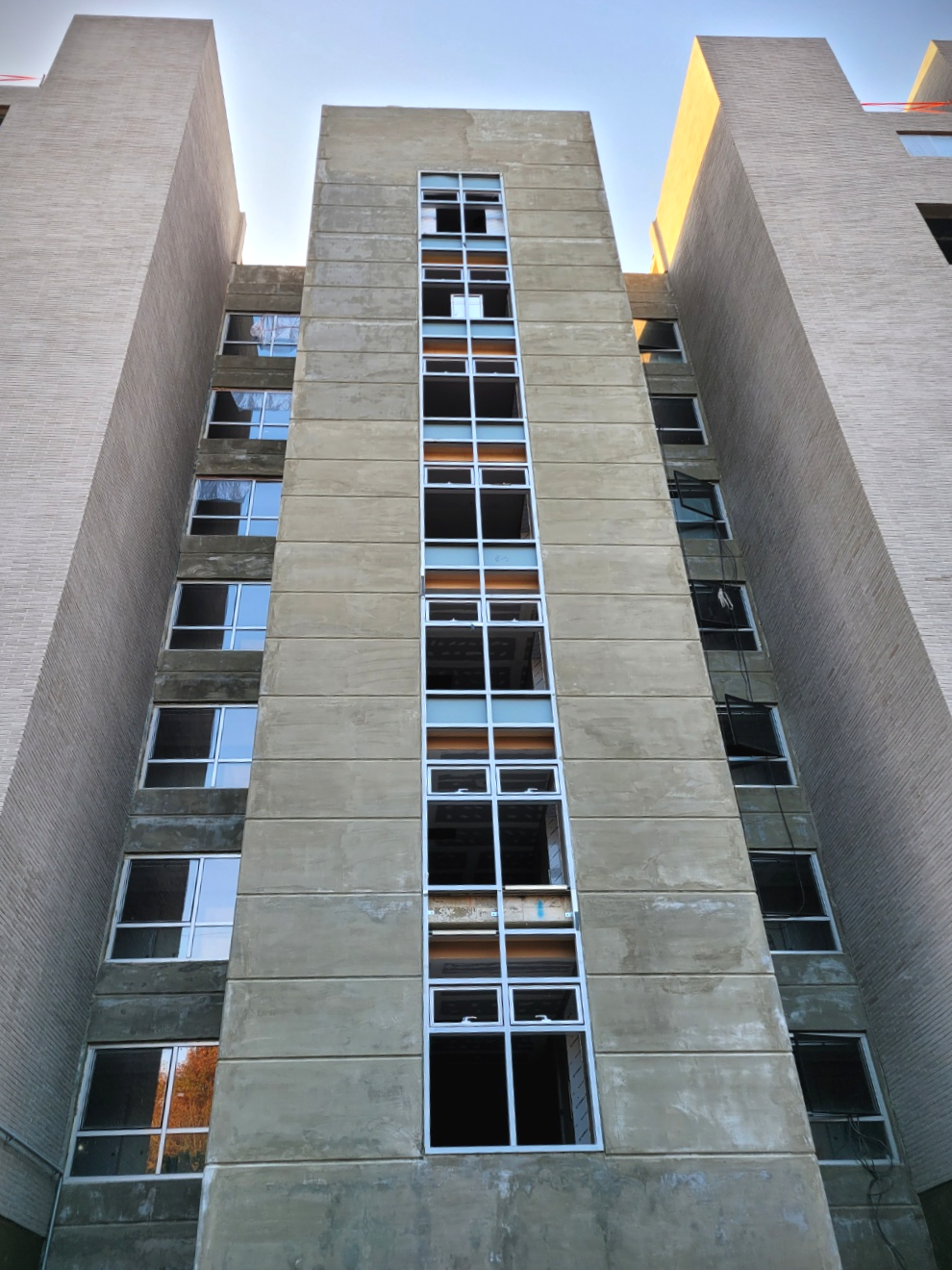

- 실측 방문시 현장 사진.

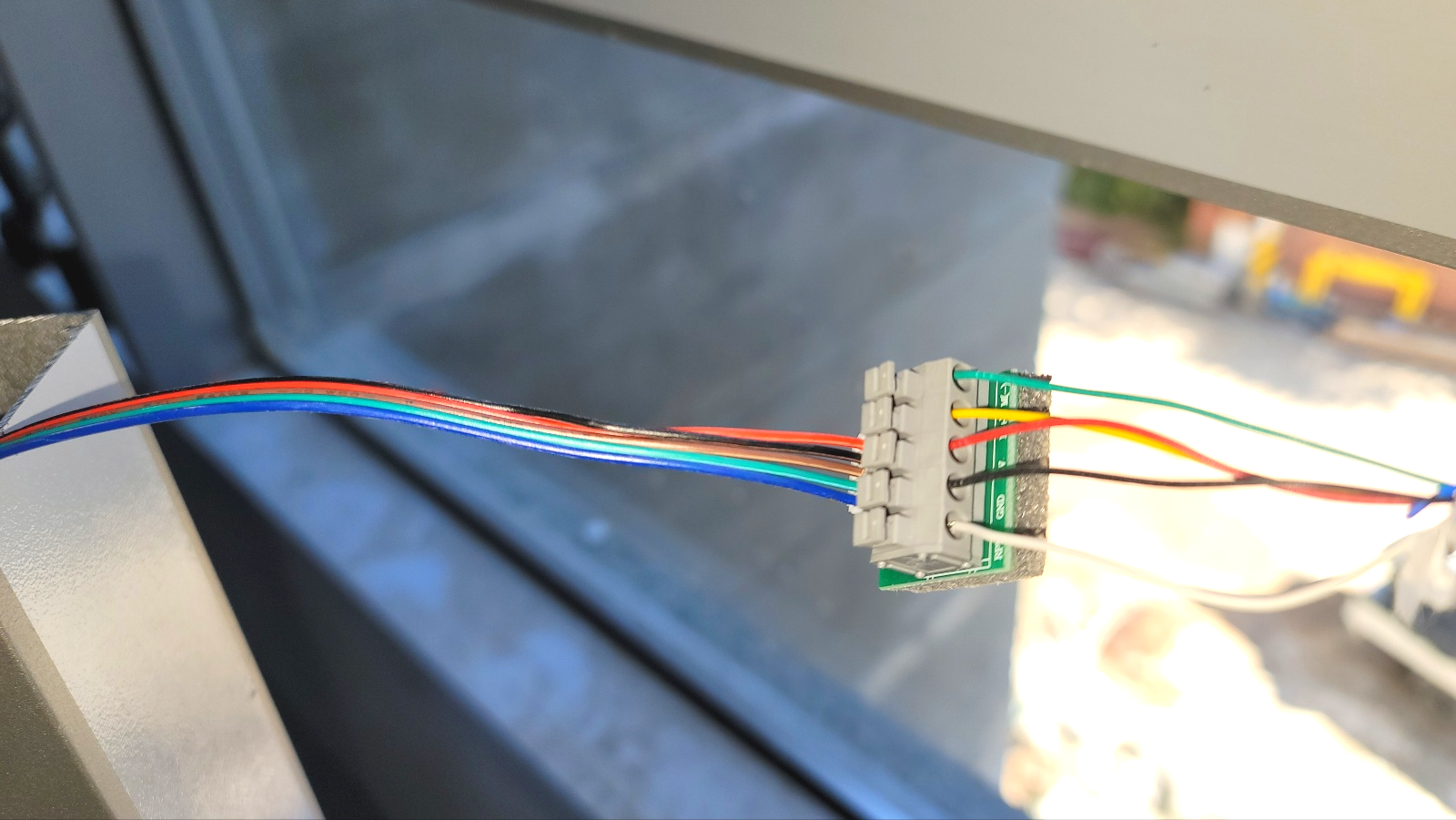

- 전기배선 관계 , 7회로 P형수신기 결선 및 층간 결선 상의.
- 소방수신기와 , ⊕(플러스 )⊖(마이너스) 방식 확인.
- 복도창문, 세대 내 배연창 개폐기 전기배선 작업 중.

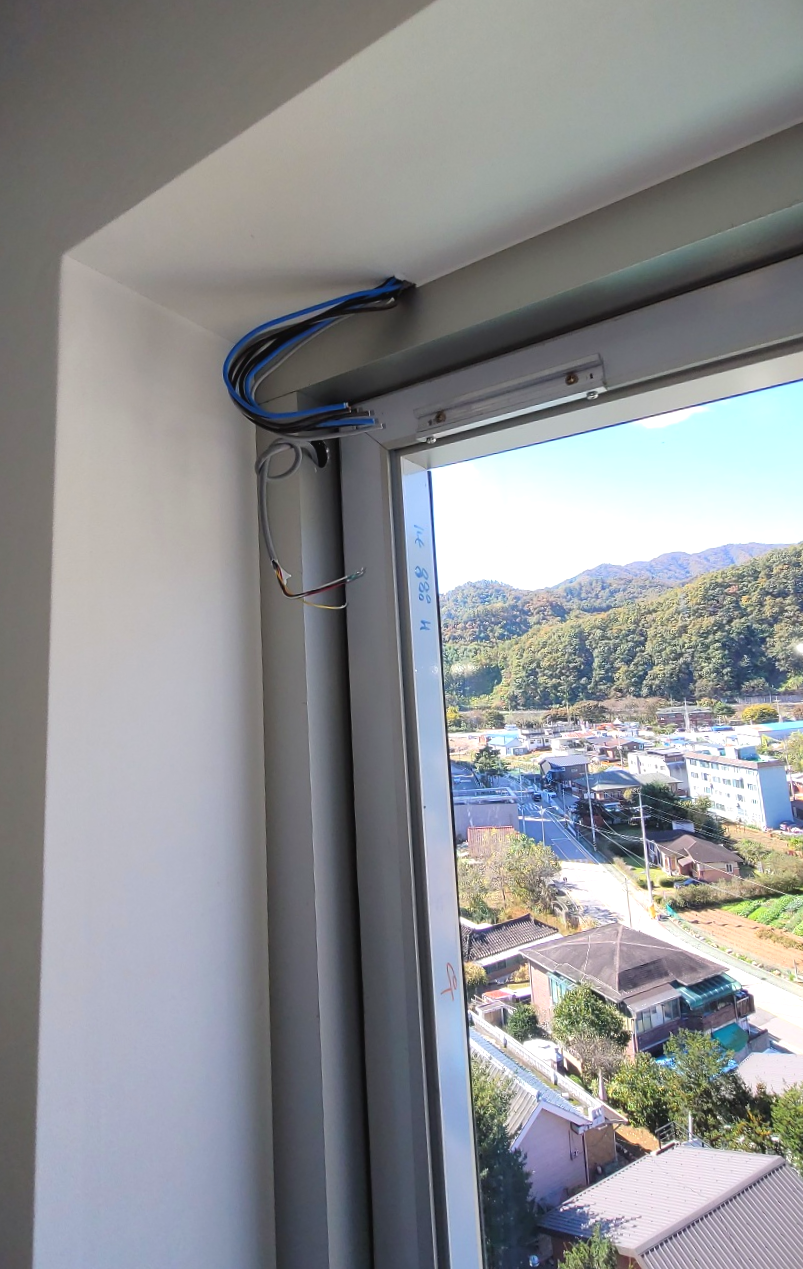

- 천장 배선으로부터 개폐기까지 배선 정리 작업.
- 옆방에서 넘어오는 연동신호 간선, 천장에서 내려온 전기배선, 정리가 안 되는 상황.

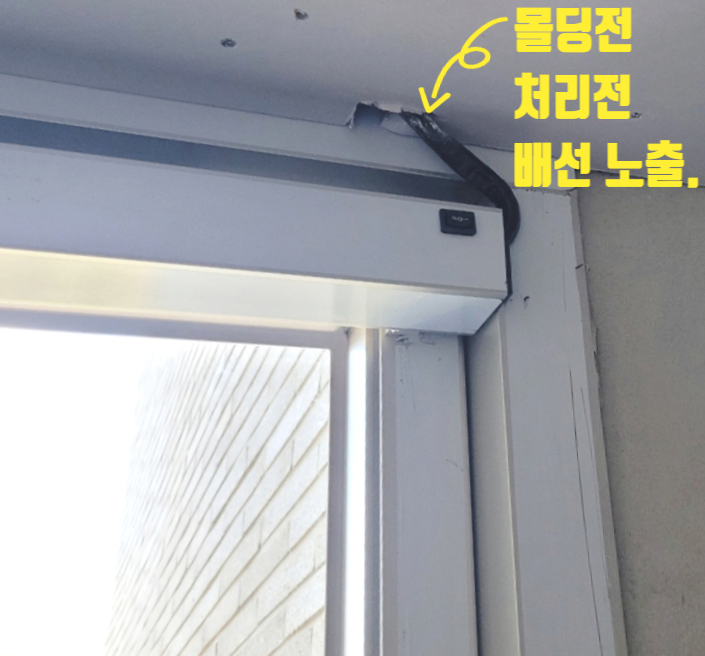

- 배연창 개폐기를 나중에 발주하셔서 이미 창호창틀 유리까지 마무 되어서
- 전기배선을 새시 틀 안으로 숨길 방법이 없었습니다.
- 결국 배선 노출로 진행.
- 외부 비계 제거 후 내부 인테리어 작업 마치고 배선 몰딩 작업.

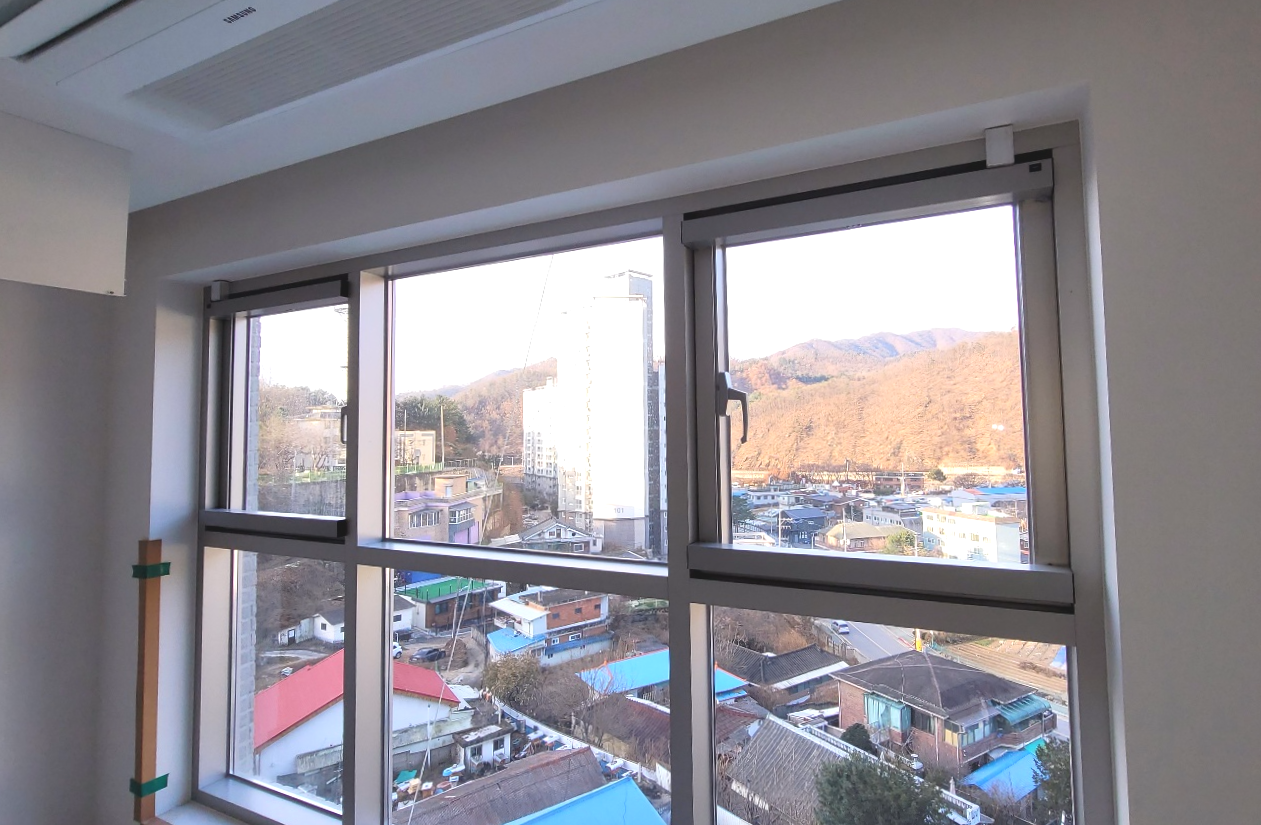

- 실내 도배 및 목공작업 완성 후 배선 몰딩작업 진행.
- 층간 결선 작업 과정입니다.

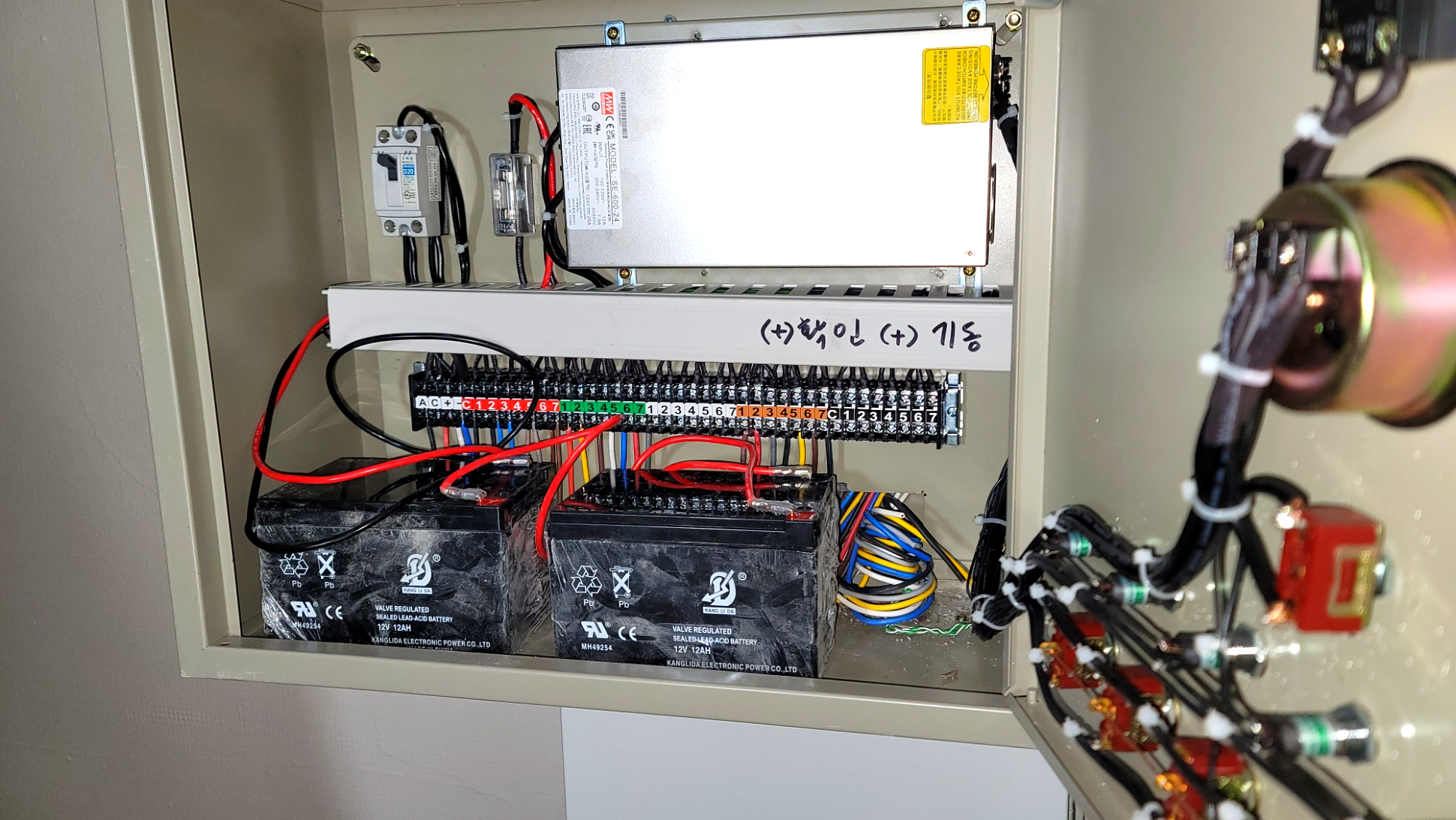

- P형 7회로 수신반 설치 과정입니다.
- 경종, 소방 수신기 입선 후 수신반설치 전층 테스트 완료.
- 준공 검사 테스트 확인 완료.
※현장 소장님과 건설사 감리 입회하에 동작 테스트 점검 확인 받고 작업 마침.
~이상~
